A3 INSB Hornstein – Knoten Eisenstadt, km 29,00 – 37,99

A3 INSB HORNSTEIN – KNOTEN EISENSTADT, KM 29,00 – 37,99

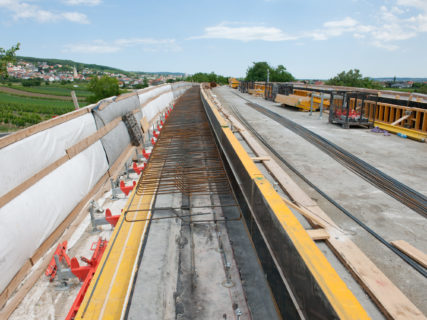

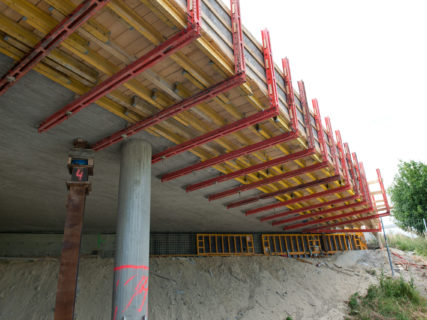

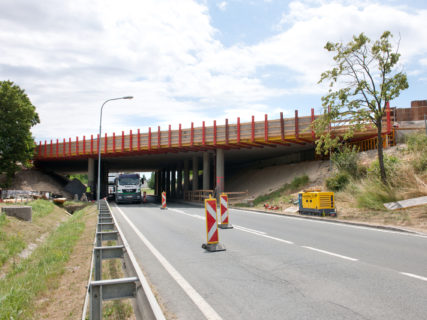

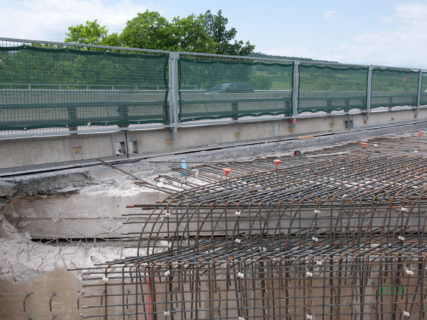

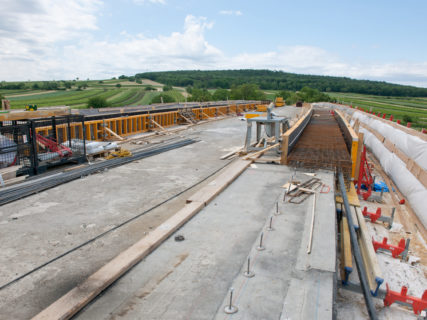

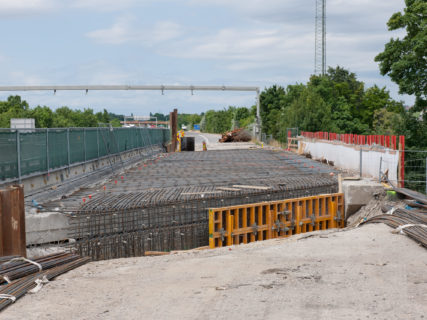

Das Projekt „A3 INSB Hornstein – Knoten Eisenstadt“ umfasst die Straßen- und Brückeninstandsetzung beider Richtungsfahrbahnen der A3 – Südost Autobahn im Abschnitt von km 29,00 bis km 37,99 (Anschlussstelle Hornstein bis Knoten Eisenstadt / A3-S31).

Es beinhaltet die Instandsetzung von 5 direkt befahrenen Autobahnbrückenobjekten (4012, 4014, 8011, 8008, 9028) und 7 Überführungsbrückenobjekte (4013, 8007, 8006, 9045, 9034, 9050, 9051). Beim Objekt 8011 wird das Tragwerk in 2 Phasen komplett abgebrochen und erneuert. Die Komplexität dieses Objektes ergibt sich durch die Überführung der A3 über die Strecke der Raaberbahn, wobei die Fahrleitung der Raaberbahn im Bestand verbleibt und nicht abgesenkt werden kann.

Die Arbeiten an den Überfahrtsbrücken gliedern sich in 3 Bauabschnitte, welche in den Jahren 2021, 2022 und 2023, jeweils in den Monaten April bis Oktober, durchgeführt werden.



Sie sind auf der Suche nach weiteren Referenz Bauprojekten im Tiefbau und Ingenieurbau von Haider & Co? Dann werfen Sie einen Blick auf die vergangenen Bauvorhaben bzw. informieren Sie sich gerne über die Leistungen vom Baumeister im Tiefbau.

Kontakt

Telefonisch unter +43 4252 24400 oder per E-Mail an office@haiderbaut.at

Highlights & Eckdaten

Baumaßnahmen

  • Brückeninstandsetzungsarbeiten

Leistungsumfang

  • Betonabbruch: 1.860 m³
  • Betoninstandsetzung: 1.150 m²
  • Bewehrung: 700 to
  • Neu – Beton: 7.200 m³
  • Abdichtung: 9.200 m²
  • Geländer Neumontage: 1.120 m
  • Leitschienen Neumontage: 3.350 m
  • Brückenentwässerung: 1.780 m

Auftraggeber

  • ASFINAG Bau Management GmbH

Planer

  • Kratzer & Partner ZT GmbH
  • Ing. Bernhard F. Otto

Auftragssumme

  • ca. € 10,2 Mio.

Bauzeit

  • April 2021 – Oktober 2023
